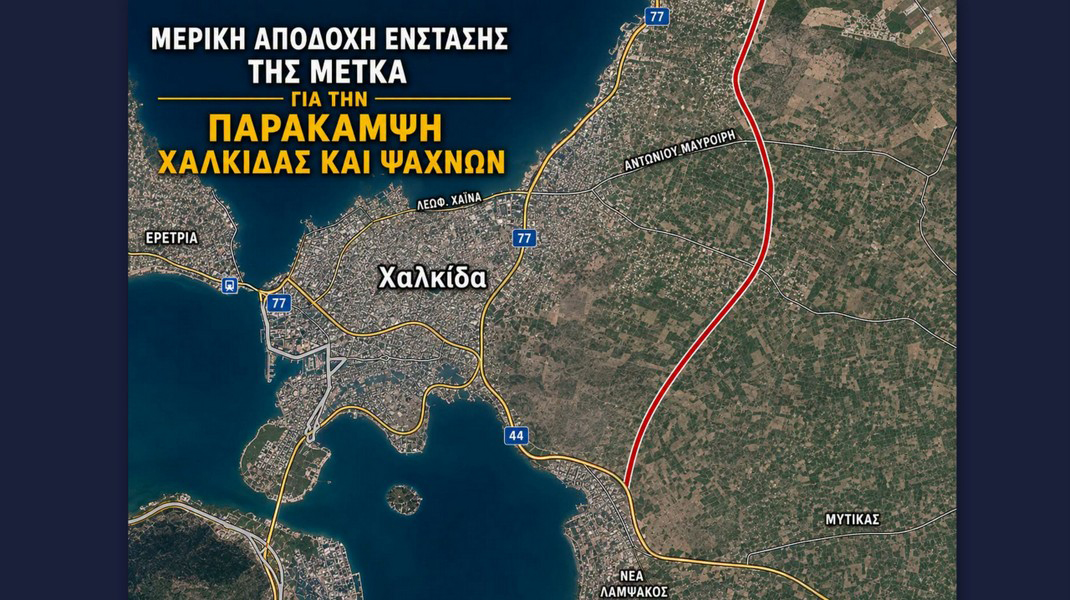

Δεκτή εν μέρει η ένσταση για την Παράκαμψη Χαλκίδας - Ανοίγει ο δρόμος για αποζημίωση της ΜΕΤΚΑ
Το Υπουργείο Υποδομών και Μεταφορών έκανε εν μέρει δεκτή την ένσταση της ΜΕΤΚΑ Α.Τ.Ε. για τις καθυστερήσεις στην κατασκευή της Παράκαμψης Χαλκίδας και της Παράκαμψης Ψαχνών.
Συγκεκριμένα, αναγνώρισε ότι από την 1η Σεπτεμβρίου έως τις 31 Δεκεμβρίου 2025 δεν είχαν ολοκληρωθεί οι απαλλοτριώσεις, με αποτέλεσμα να μην είναι διαθέσιμοι οι χώροι εργασιών.
Η απόφαση κατοχυρώνει το δικαίωμα της αναδόχου εταιρείας να διεκδικήσει αποζημίωση για τις ζημίες που υπέστη, με το ύψος της να καθορίζεται σε επόμενη φάση.
Οι καθυστερήσεις επηρέασαν την πορεία του έργου, το οποίο πλέον έχει μετατεθεί για ολοκλήρωση στα τέλη του 2028.
